Das Centerton-Wilbur-Projekt befand sich vor zwei Jahren noch in der Planungsphase.



Jetzt nähert sich das Projekt der Ziellinie: Fast sechs Meilen neue Freileitung, die das Umspannwerk Wilbur von Hoosier Energy mit dem Umspannwerk Centerton von Duke Energy in Morgan County verbindet.



Es war kein geradliniger Prozess von Anfang bis Ende, aber Hoosier Energy und seine Vertragspartner haben sich im Laufe der Zeit angepasst.

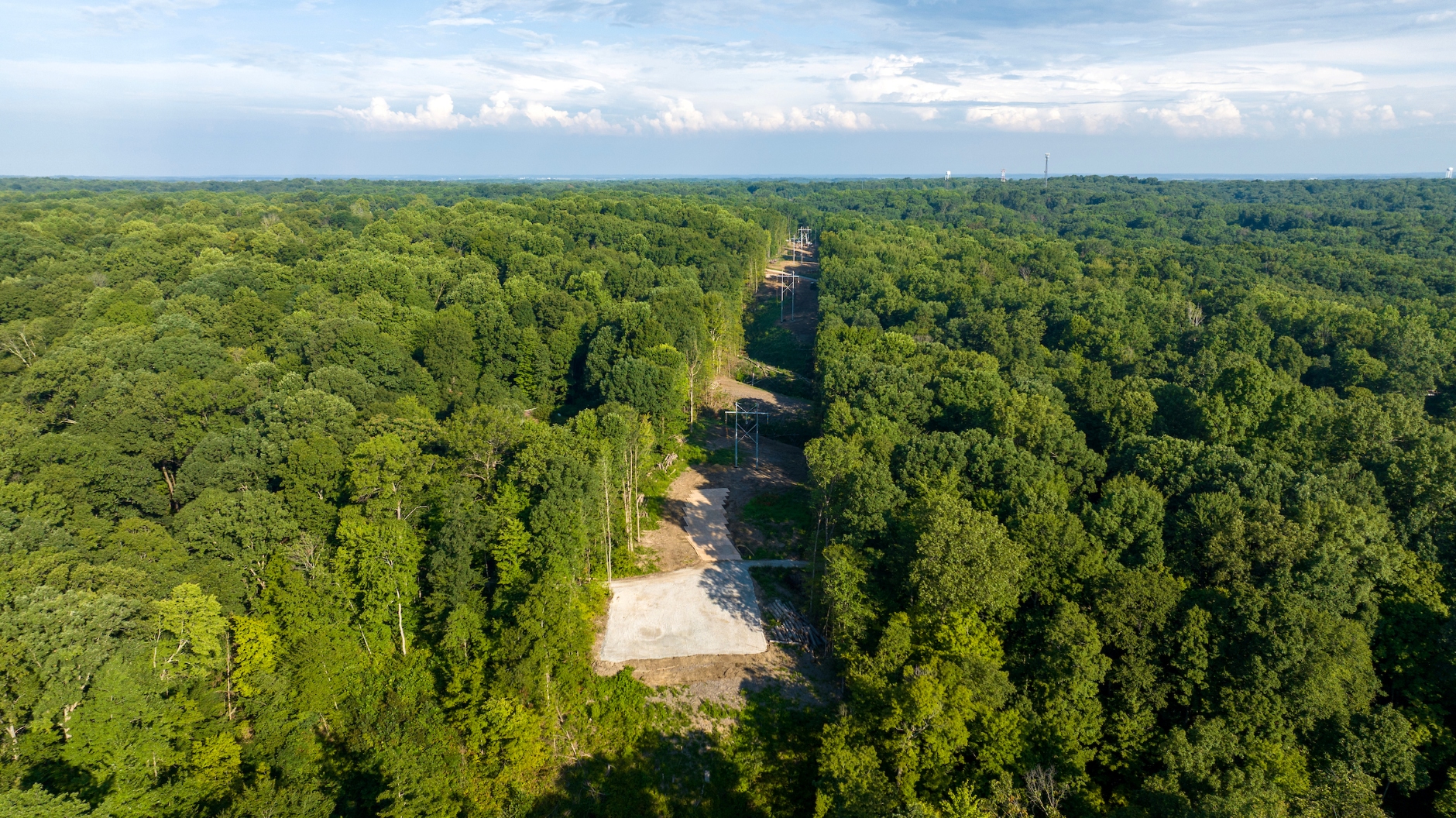

Das unwegsame Gelände machte von Anfang an Anpassungen notwendig, da im Februar 2025 mit dem Roden und Mulchen der Vegetation begonnen wurde. Diese Arbeiten wurden im Juni abgeschlossen, obwohl ein Sturm kurz nach Abschluss der ersten Arbeiten zusätzliche Aufräumarbeiten erforderte. Dazu gehörten auch Arbeiten zum Räumen der Zufahrtswege.

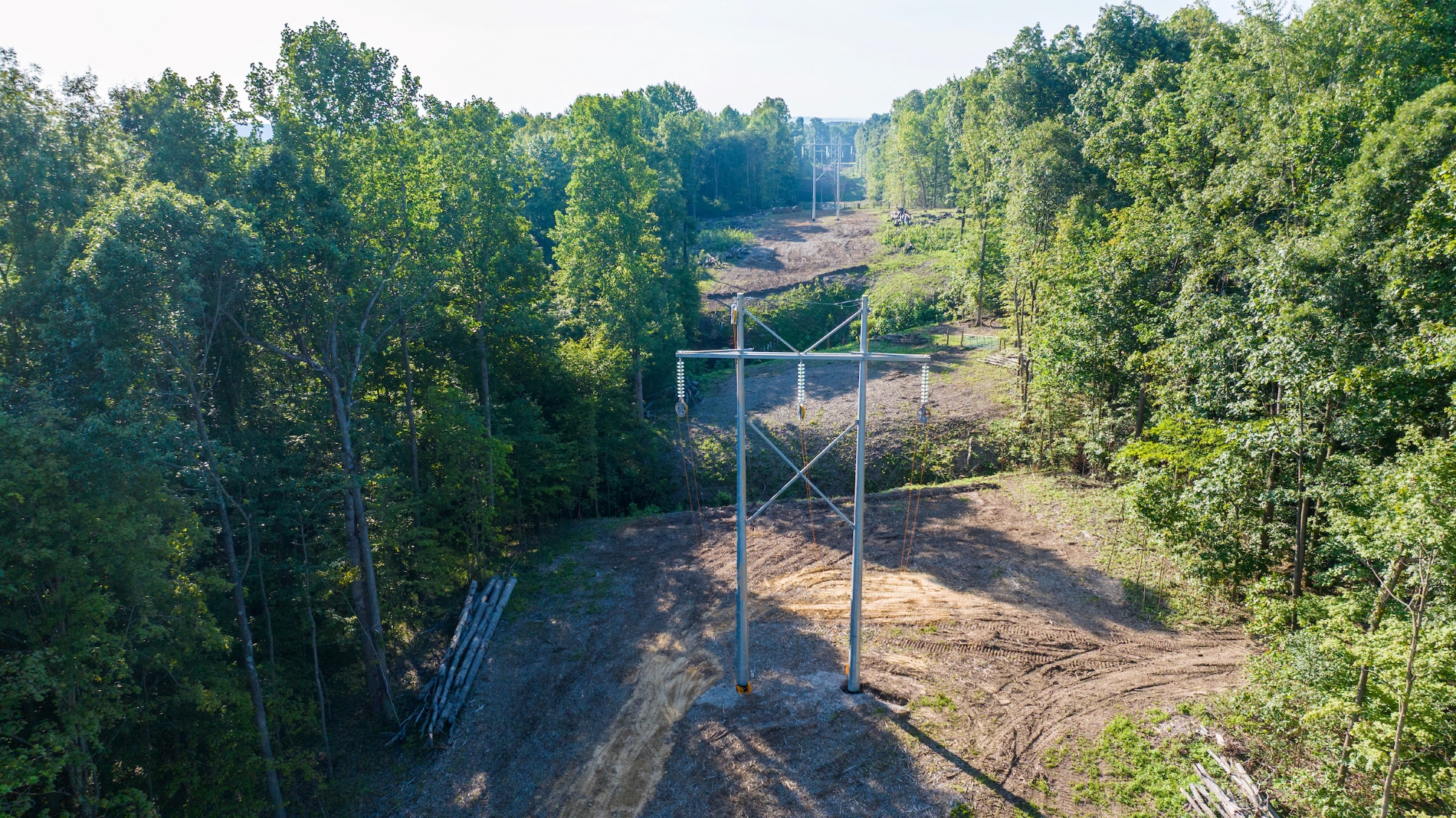

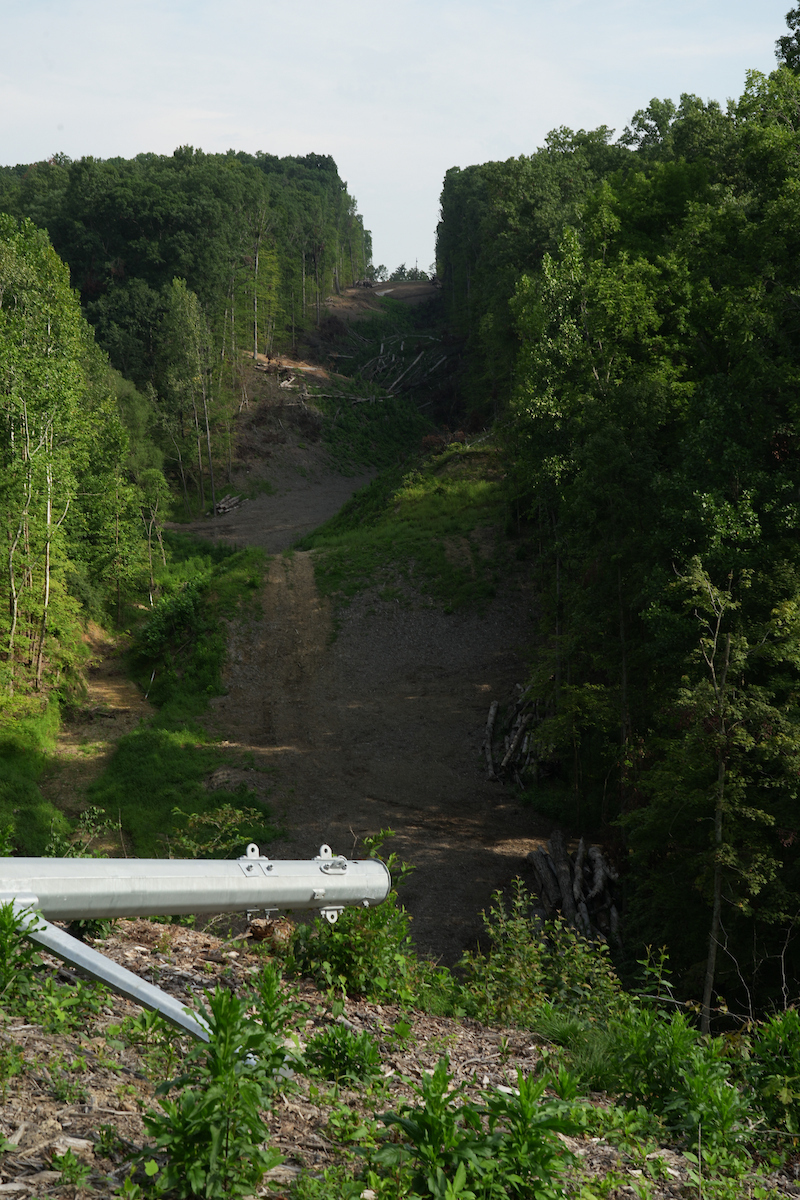

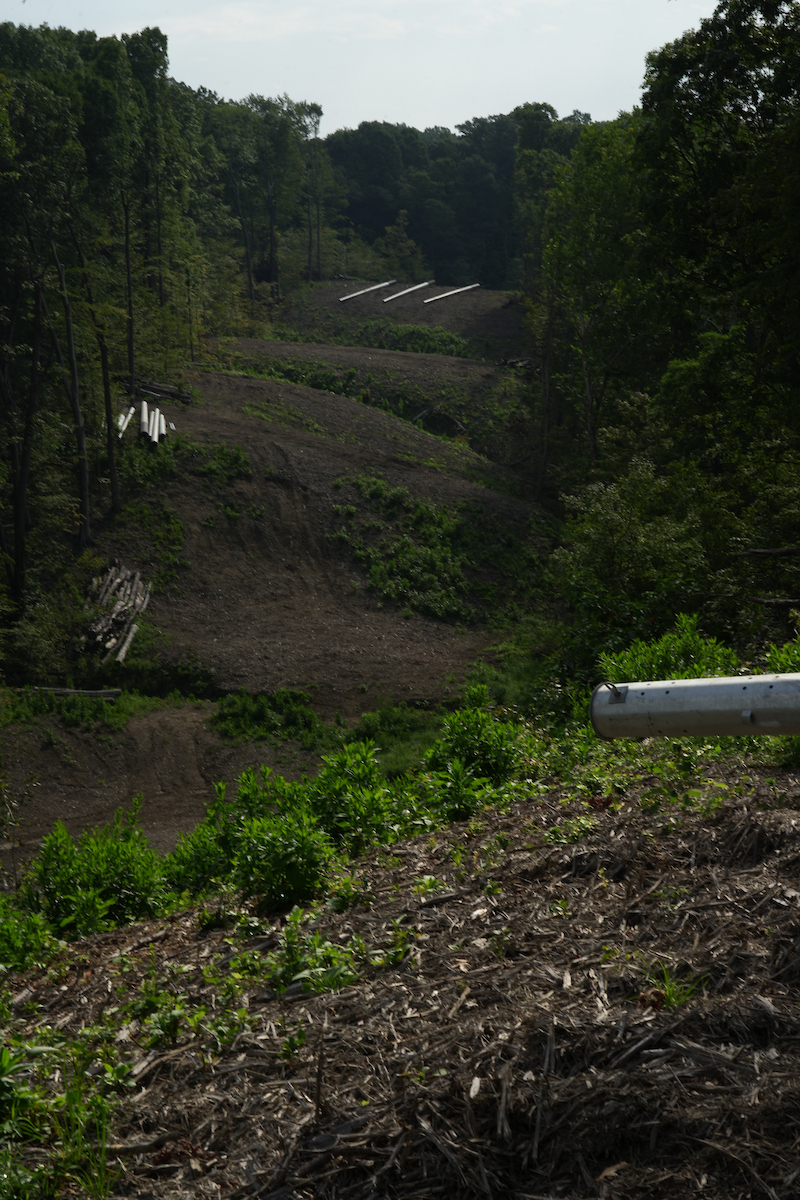

Aufgrund der zahlreichen Schluchten, von denen einige fast 30 Meter tief sind, waren für die Arbeiter an jedem der 62 neuen Bauwerke eigene Wege erforderlich.

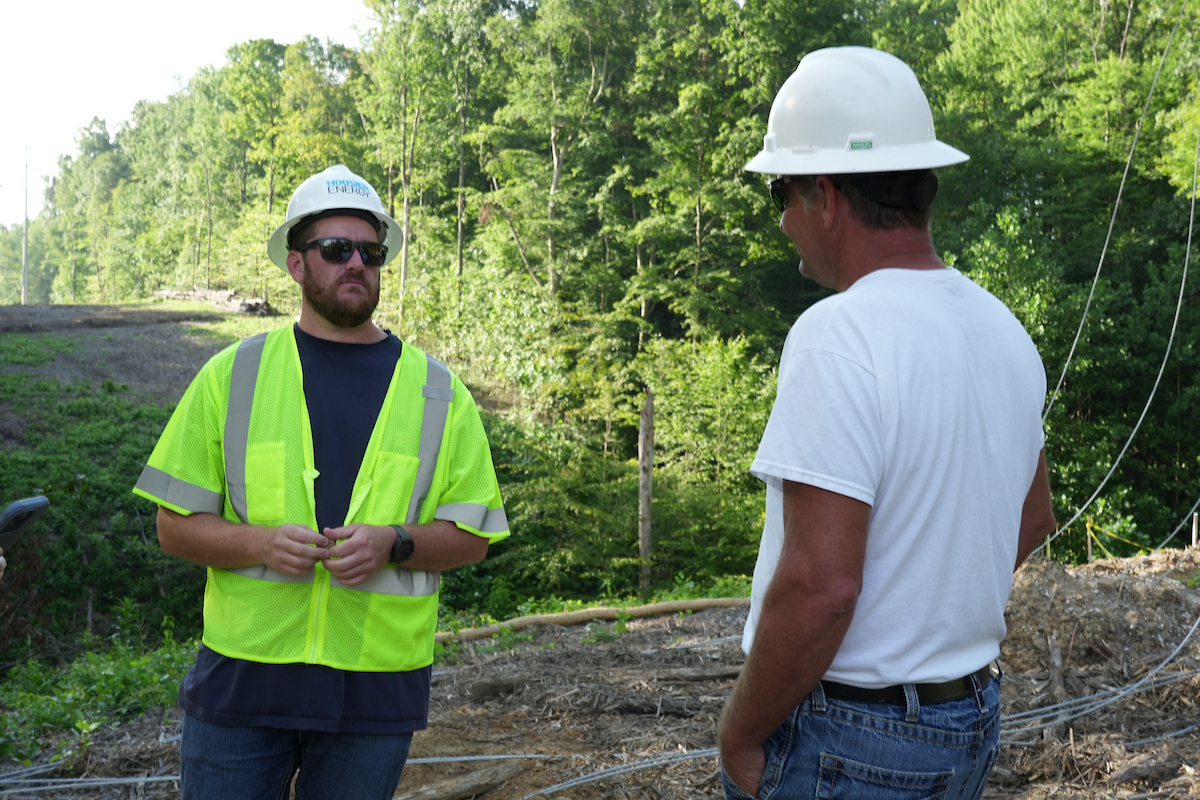

„Wir verfügen über ein eigenes Straßennetz für das gesamte Projekt“, sagte Steven Jones, Projektmanager bei Hoosier Energy. „Bei diesem Projekt kann man immer nur ein Gebäude gleichzeitig erreichen. Dann muss man wieder ein paar Kilometer die Straße entlangfahren, um zum nächsten Gebäude zu gelangen. Aufgrund des Geländes war die Erreichbarkeit ein wichtiger Aspekt dieses Projekts.“

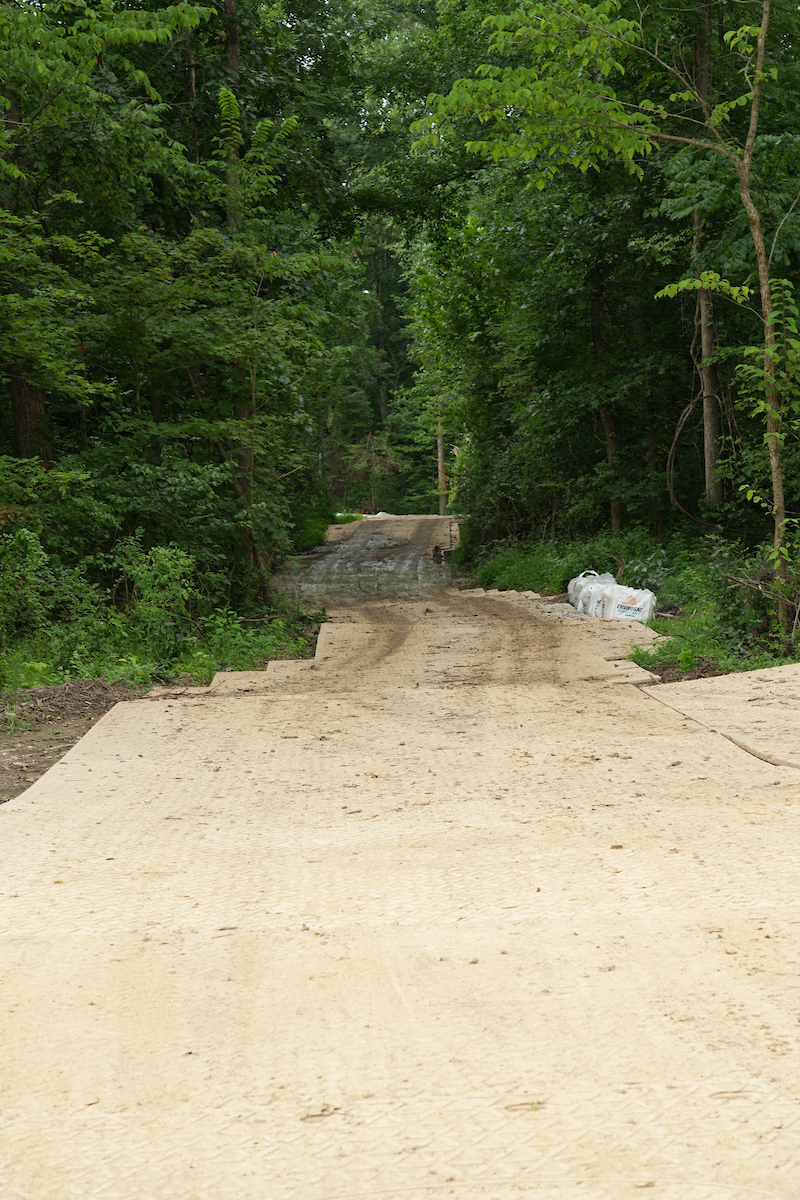

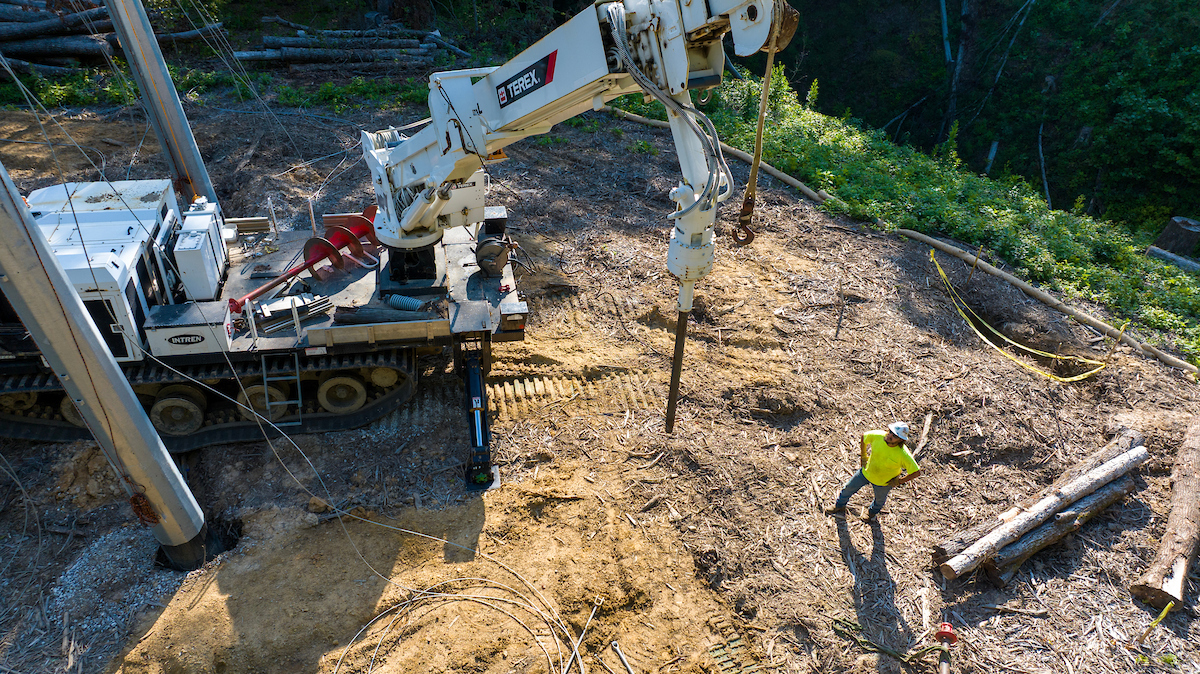

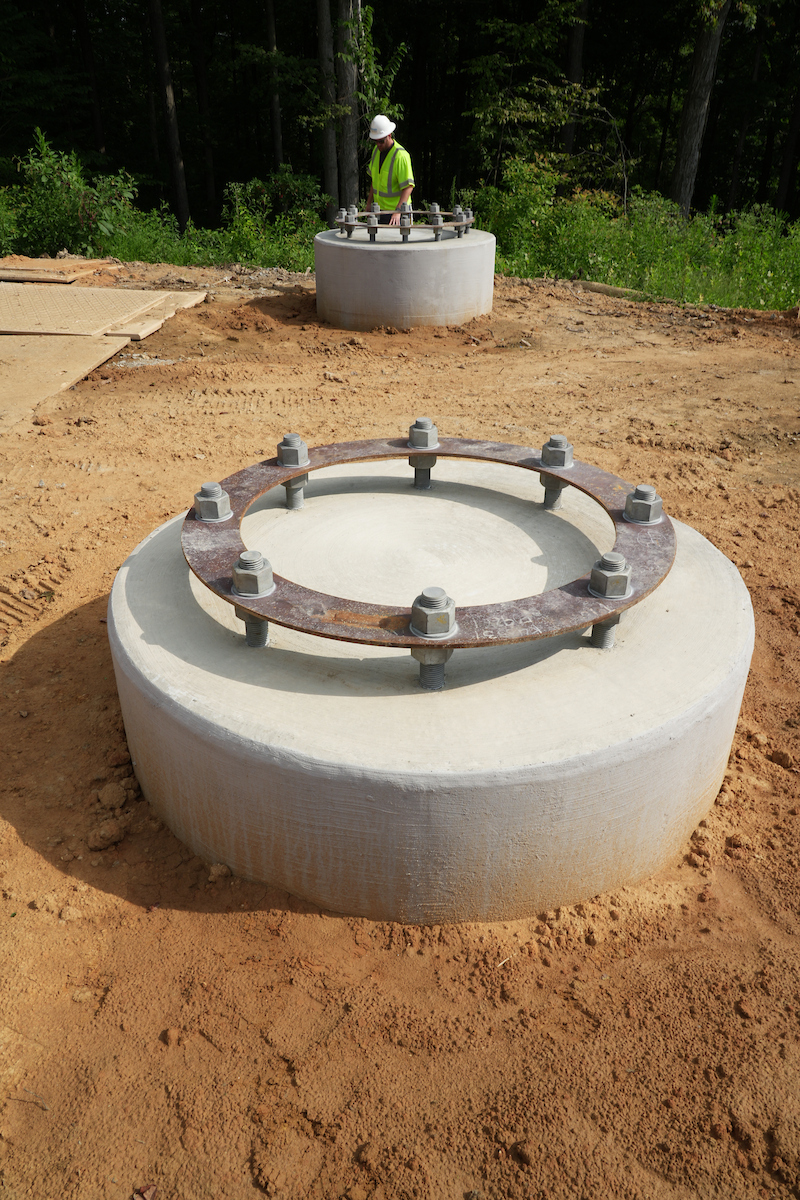

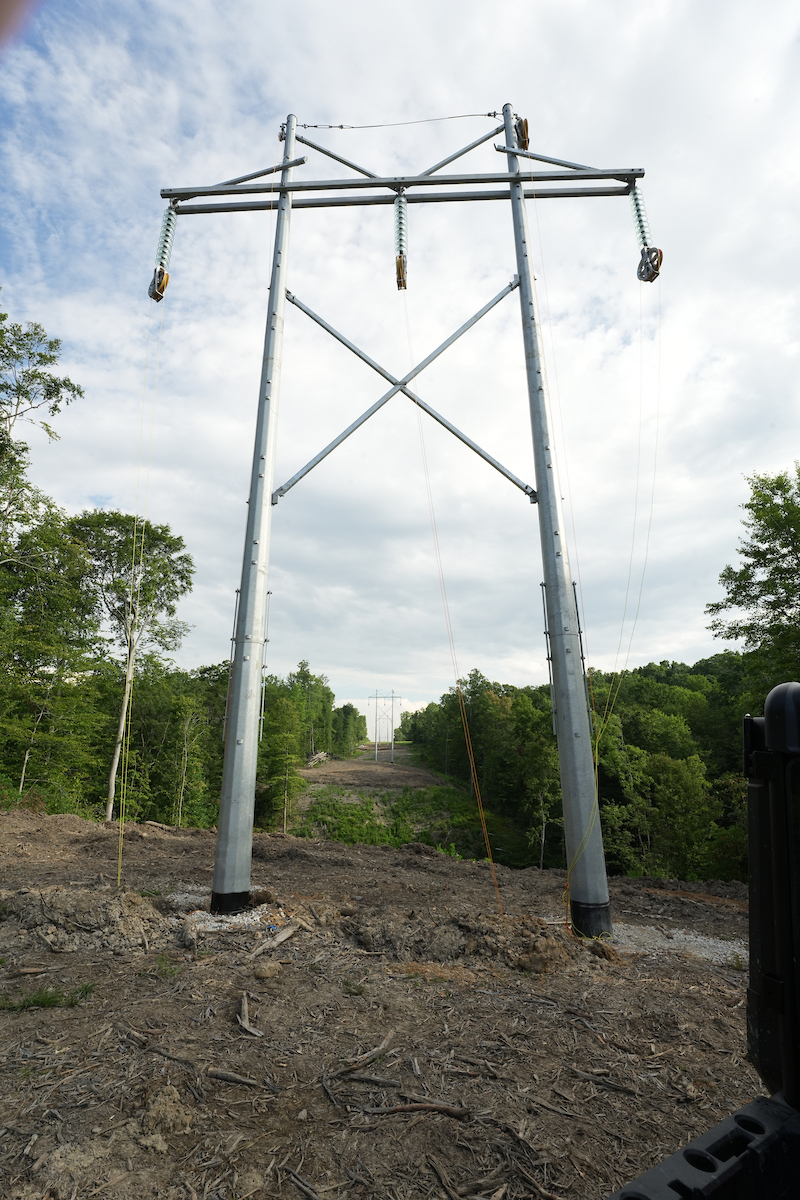

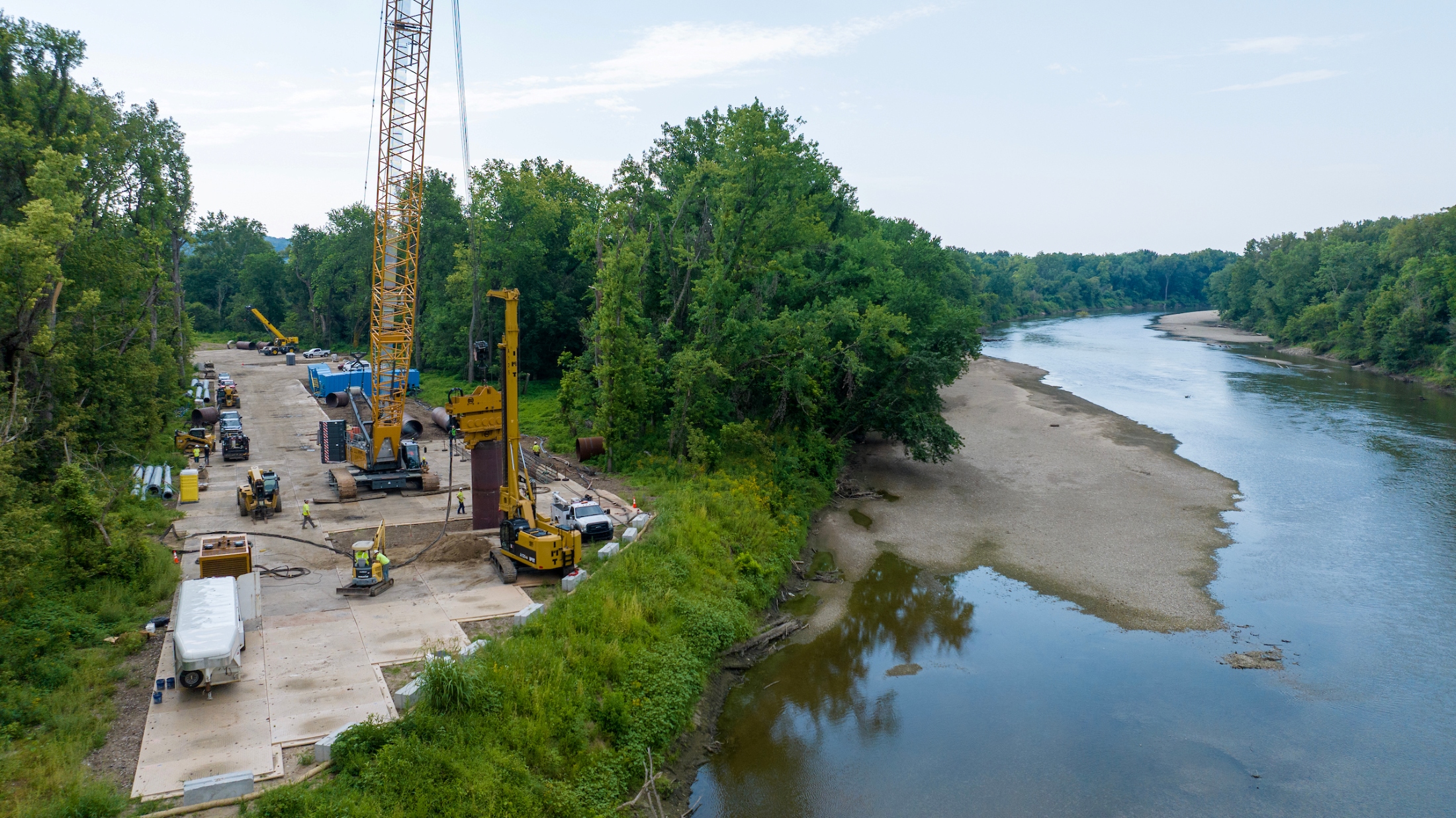

Im Juli hat Chastain Excavating über 1.600 Verbundmatten ausgelegt, damit die Geräte einfahren und am 4. August mit dem Setzen der 70 Fuß dicken Flussbettfundamente beginnen konnten. Am selben Tag begann JDH Contracting mit dem Setzen der Maststrukturen.





Eine weitere unerwartete Herausforderung stellten jedoch die von der Seilmannschaft verwendeten Anker dar. Der Fels erwies sich als brüchiger als erwartet.



„Es war kein Kalkstein, sondern eher Schiefer“, sagte Jones. „Dieser Fels würde praktisch zersplittern, deshalb verwenden wir eine einzigartige Lösung. Ein 75 Zentimeter langer Bohrer bohrt sich in den Fels, dann setzen wir unseren Anker und verfüllen den gesamten Hohlraum mit Beton. So erhalten wir eine solide Struktur, an der wir unsere Anker ziehen können.“



Trotzdem bleibt das Projekt im Zeitplan und soll am 15. Dezember 2025 in Betrieb genommen werden. Die installierten Übertragungsleitungen sind für 138 kV ausgelegt, werden aber zunächst mit 69 kV betrieben.



Die Modernisierung wird später erfolgen, sobald in den nächsten fünf Jahren andere Projekte im Raum Mooresville abgeschlossen sind.



„Solange es keine weiteren Überraschungen gibt, sollten wir das Ding bis zum Ende des Jahres aufgebaut und mit Strom versorgt haben“, sagte Jones.



In der Zwischenzeit erfordert das Gelände etwas Kreativität beim Verlegen der Leitungen, was Intren und Hoosier Energy die Möglichkeit gibt, etwas Neues auszuprobieren.



„Bei all den Tälern und Hügeln, die wir überqueren müssen, sprechen wir davon, eine Drohne einzusetzen, um die Seile von den neuen Strukturen einzuziehen, beginnend mit einer 100 Pfund schweren Testleine“, sagte Jones.



Dies ist eine der vielen einzigartigen Herausforderungen für ein Projekt, das noch immer auf der Suche nach der Ziellinie ist.
